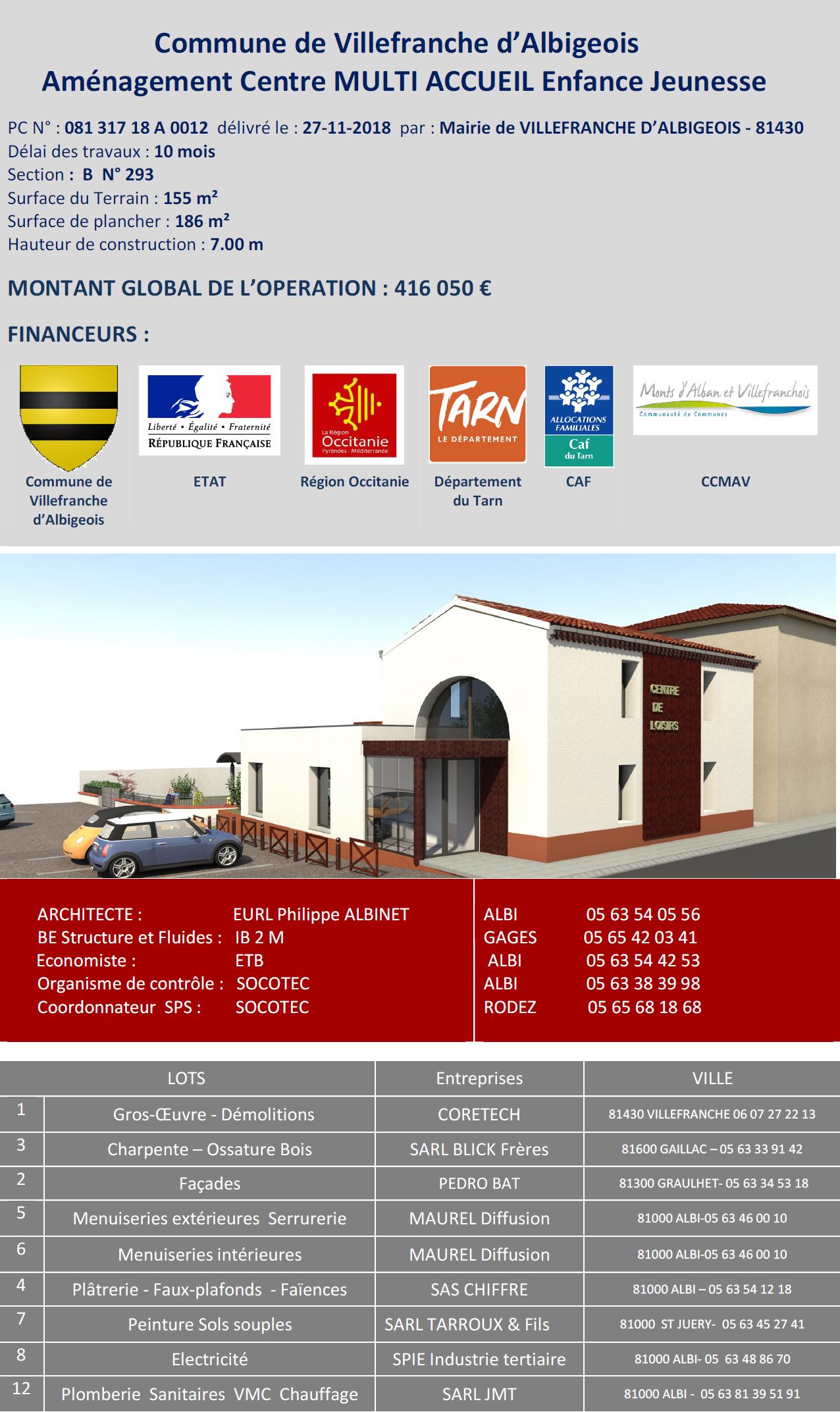

Chantier du multi-accueil enfance jeunesse
Les études de maîtrise d'oeuvre se sont déroulées en 2018.
La consultation des entreprises a été ouverte début 2019.
Dès juillet 2019, l'ensemble des entreprises est à pied d'oeuvre pour réaliser ce chantier en 10 mois.

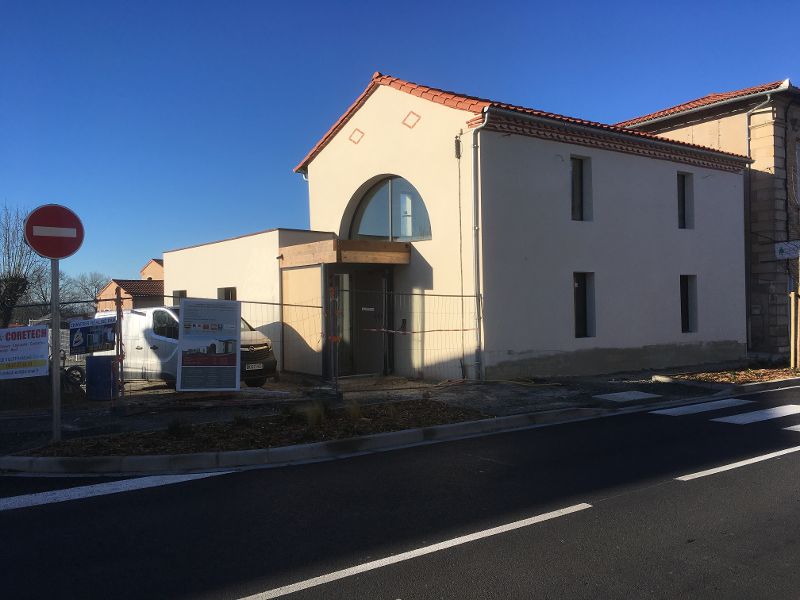

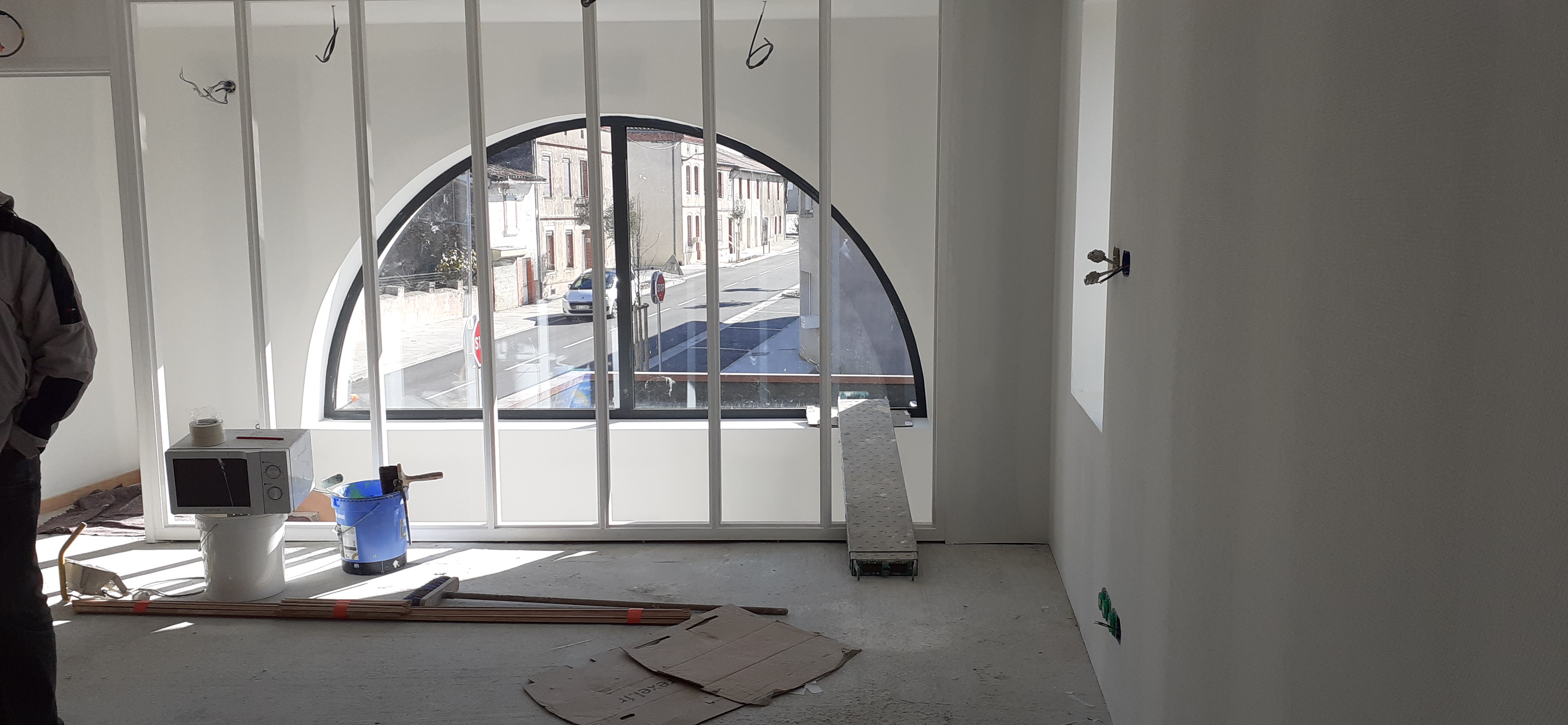

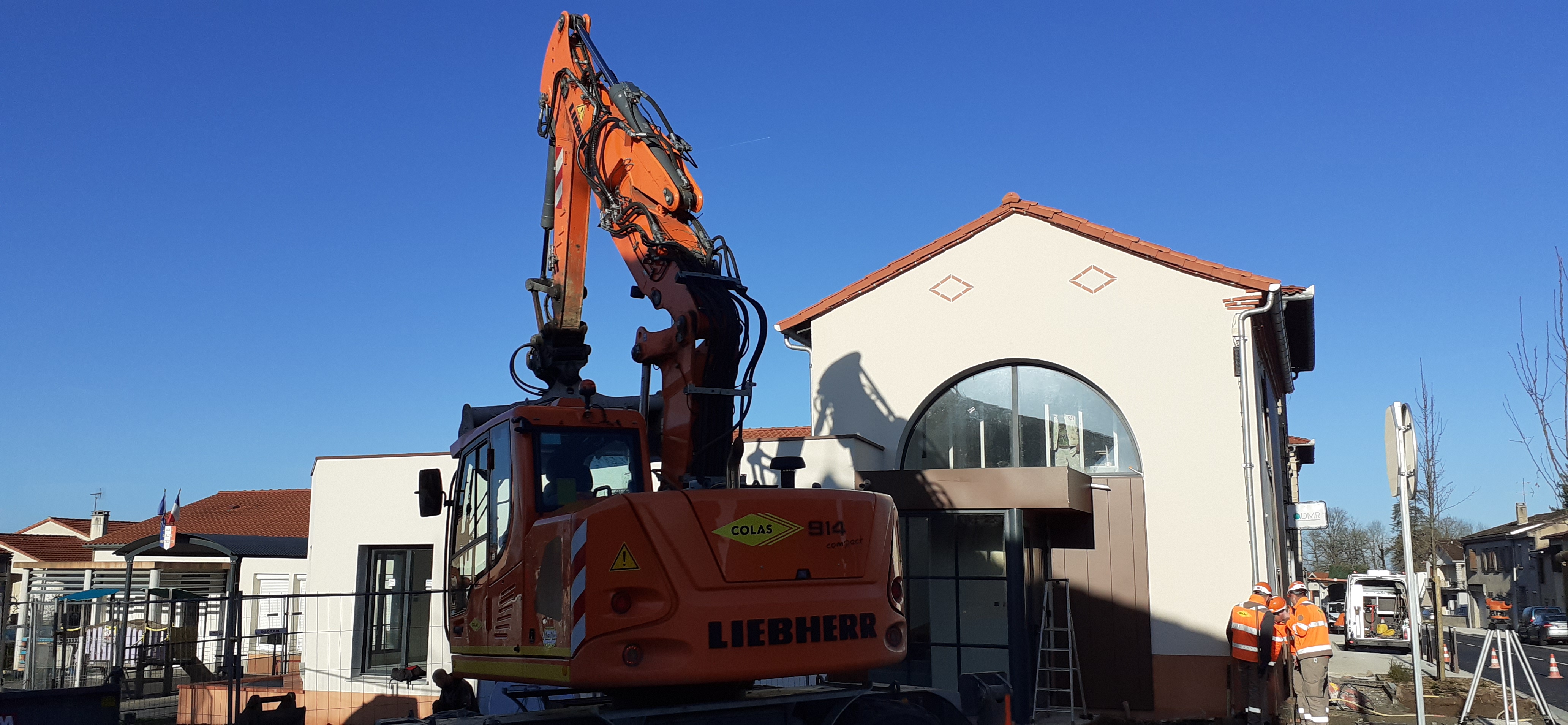

Février 2020

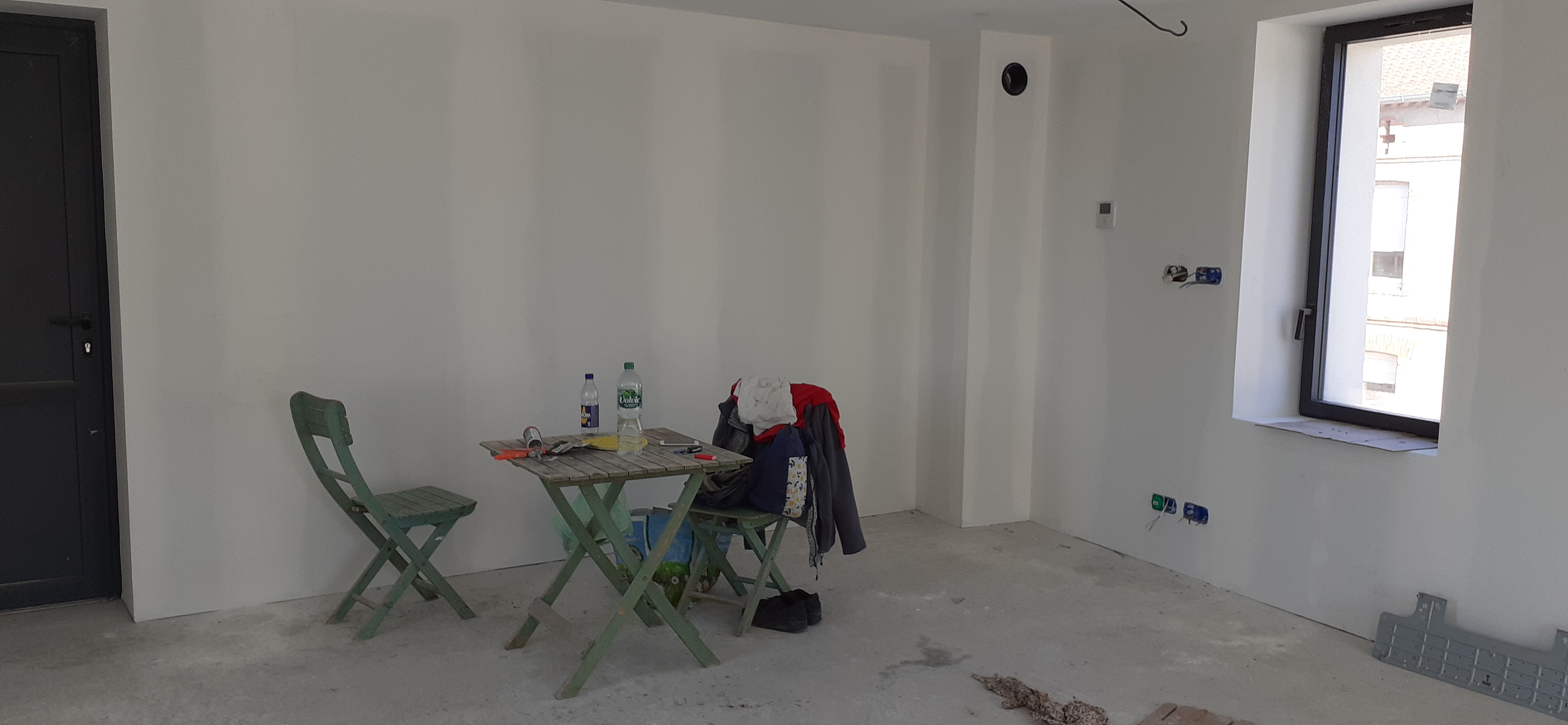

Les travaux de peinture se poursuivent à l'intérieur, tandis que les abords sont en cours de remaniement (trottoirs, puis esplanade en enrobé à venir).

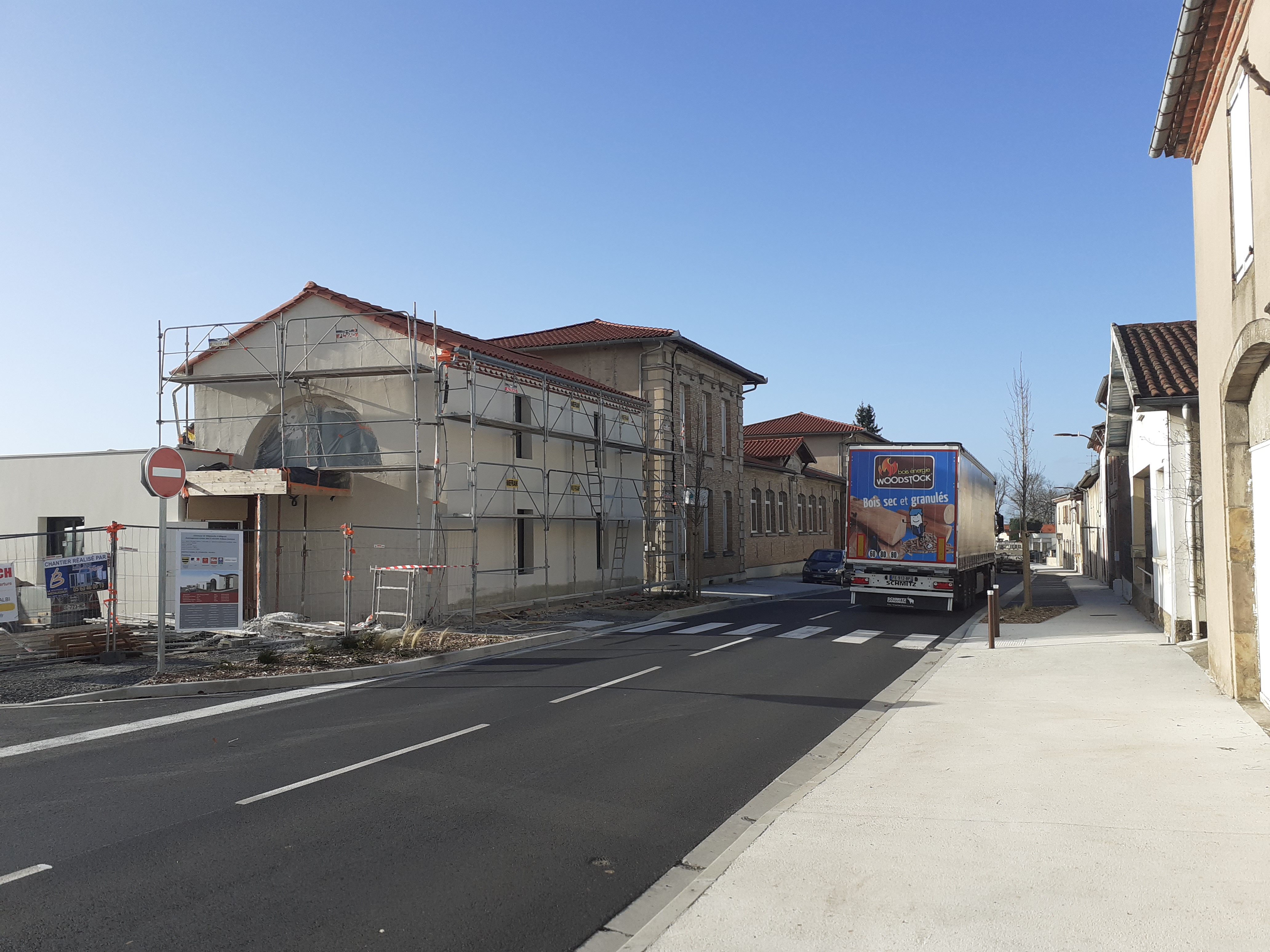

Janvier 2019

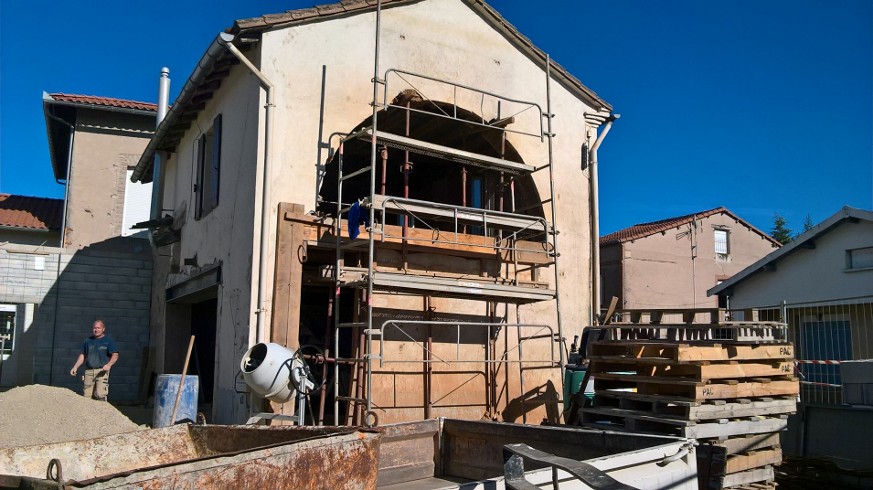

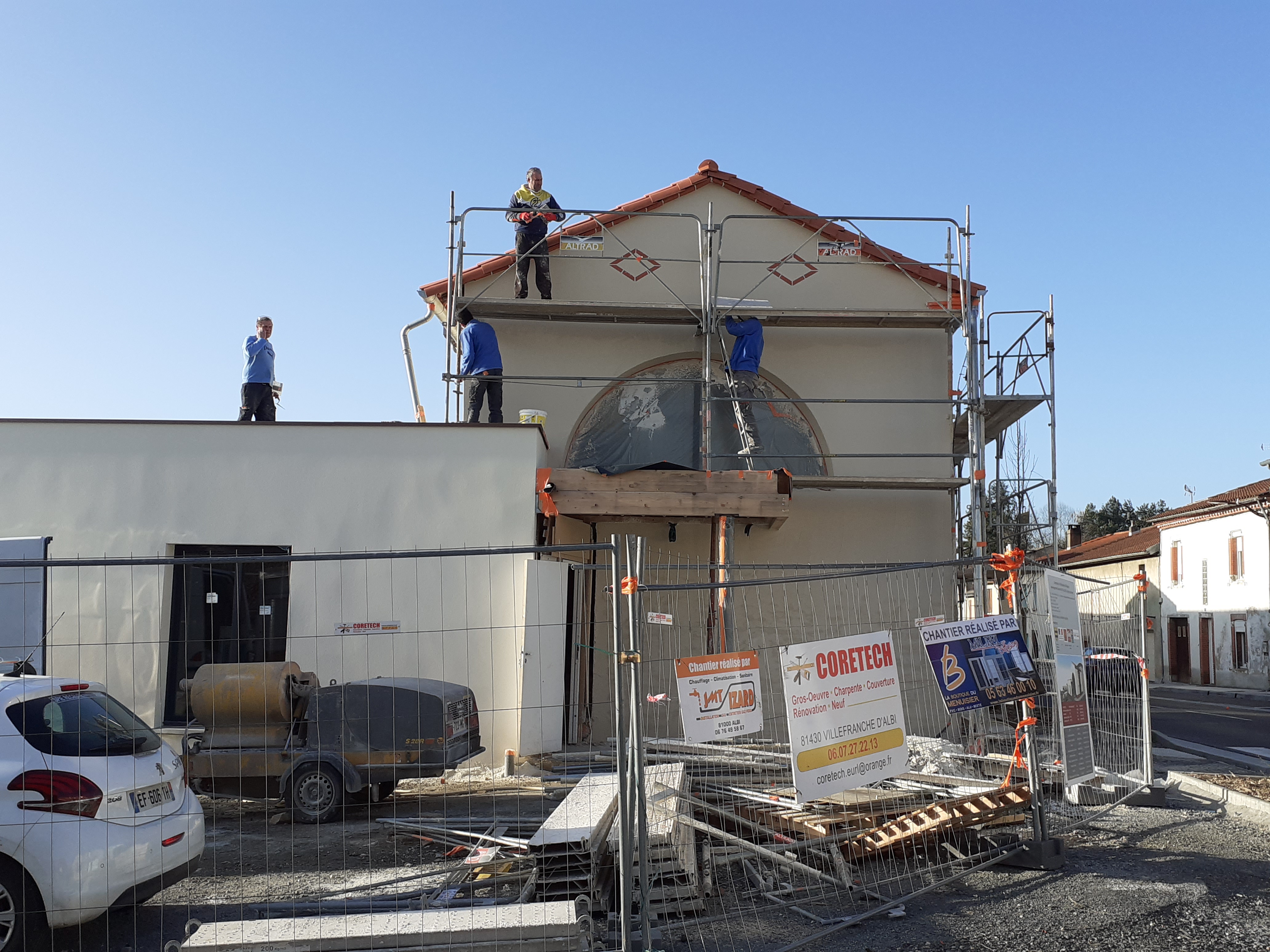

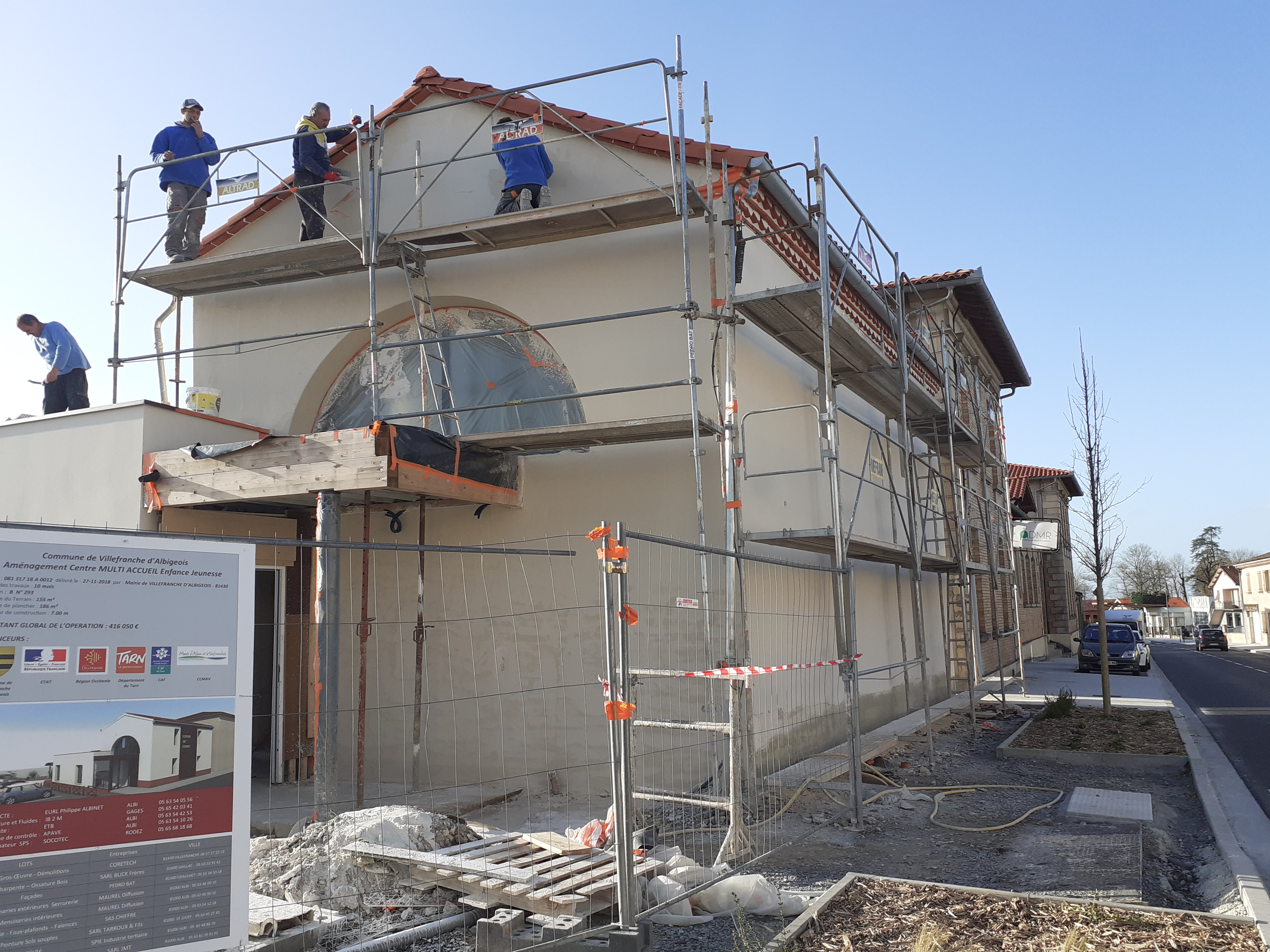

Les travaux de la façade sont terminés.
L'immeuble a enfin pris tournure et sa fenêtre en demie-lune en est l'emblème.
Les deux losanges situés au-dessus et qui avait été découverts au moment du piquage de l'ancienne façade ont été repris et ajoutent la touche finale à l'ensemble.

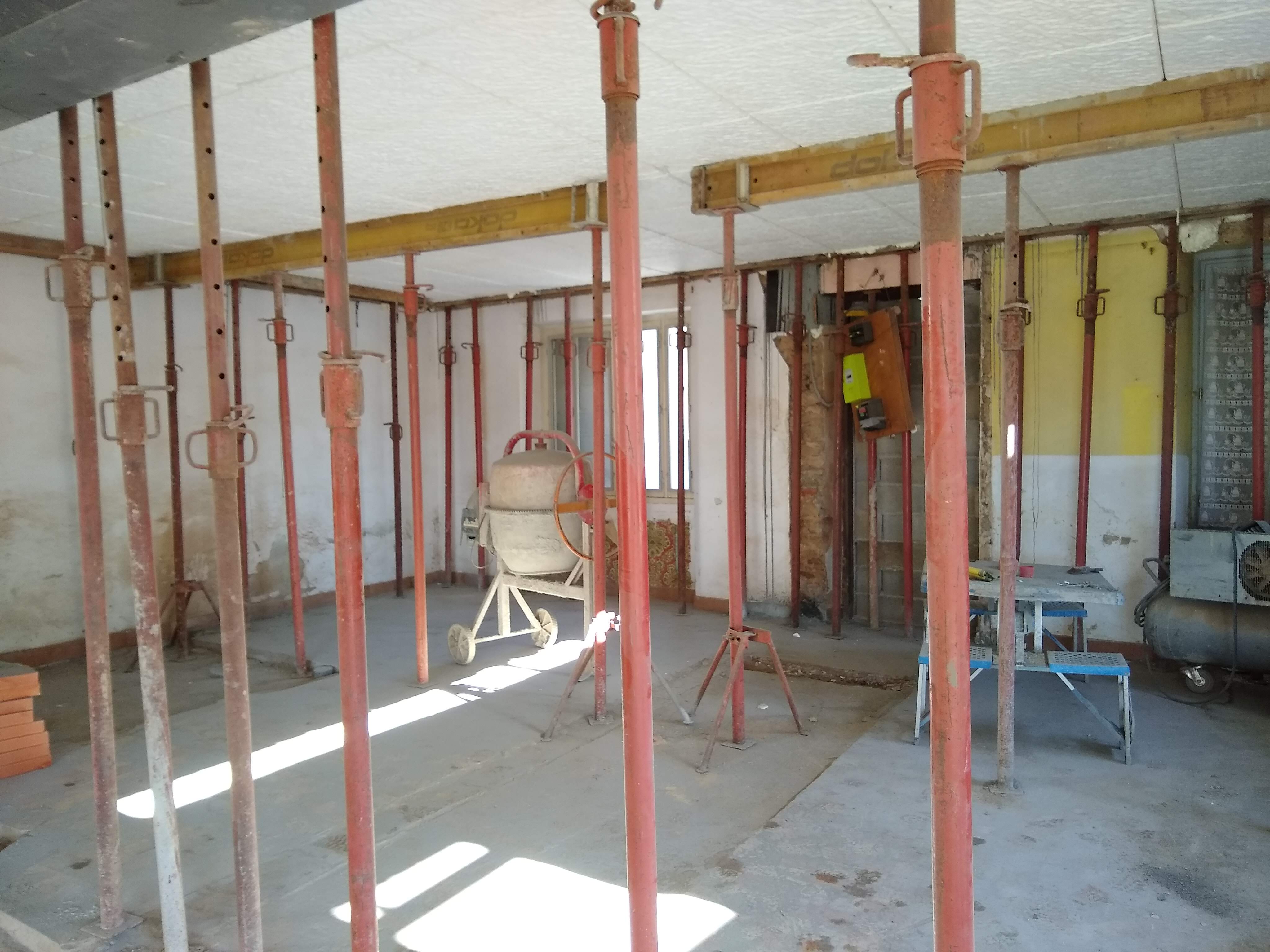

Les travaux à l'intérieur se poursuivent : chauffage, coin cuisine, placards intégrés.

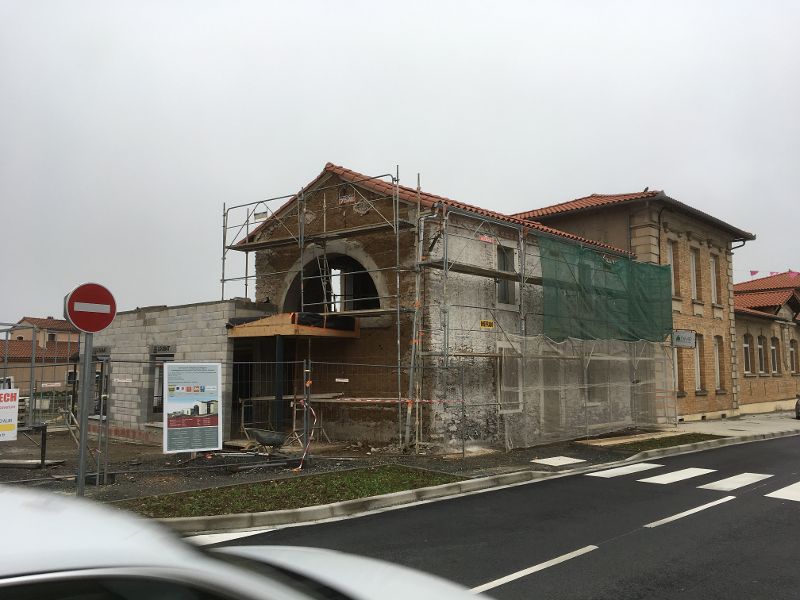

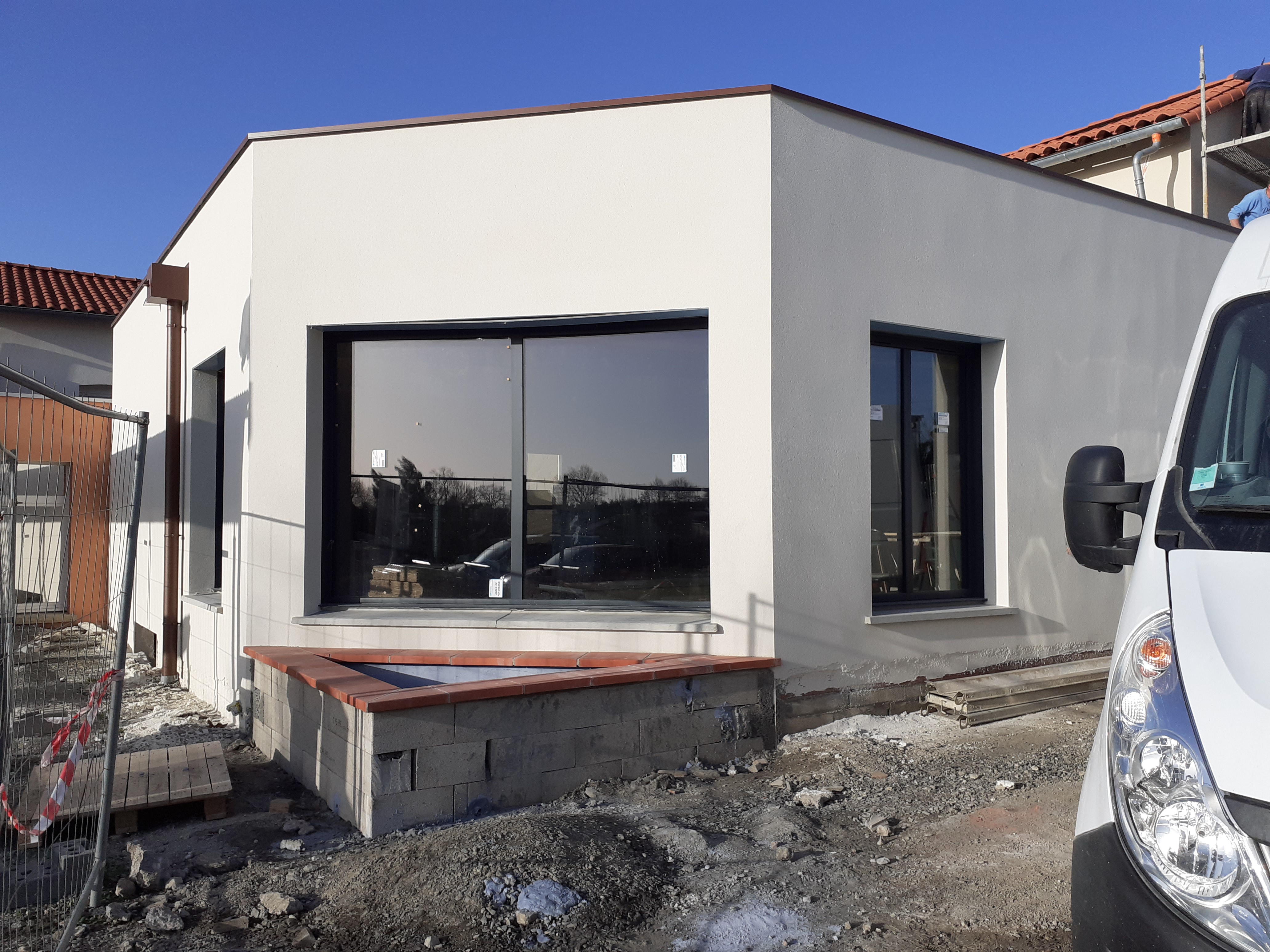

Décembre 2019
Finalisation :
- de l'électricité,
- de la plâtrerie,
- du carrelage et de la faïence.

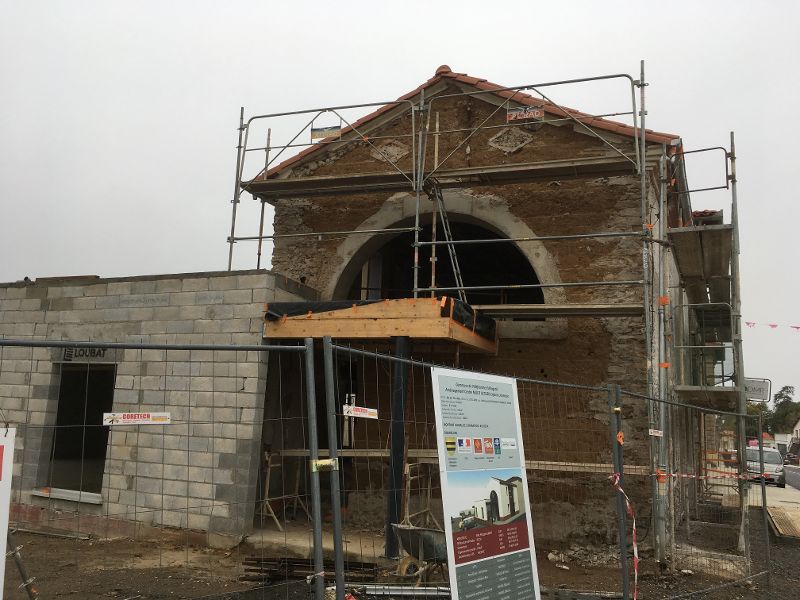

Réalisation de la façade extérieure hors soubassement.
Novembre 2019
Réalisation :
-de l'étanchéité intérieure des acrotères,
-du plafond de l'étage
-de l'ossature doublages.
Dressage des façades en cours.
Pose des fenêtres, implantation des cloisons de distribution, passages des gainages électriques et plomberie en cours.
Semaine du 28 octobre au 3 novembre
Cette semaine a été consacrée à la pose des huisseries et aux travaux de préparation des plafonds.
Ils se poursuivront semaine prochaine par la pose des doublages des murs et, si la météorologie le permet, par la réalisation des enduits extérieurs.
Semaine de 21 au 27 octobre

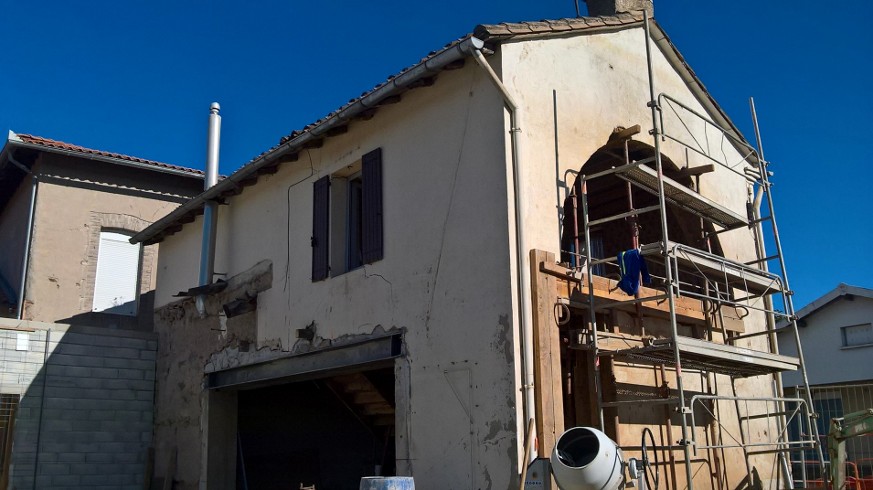

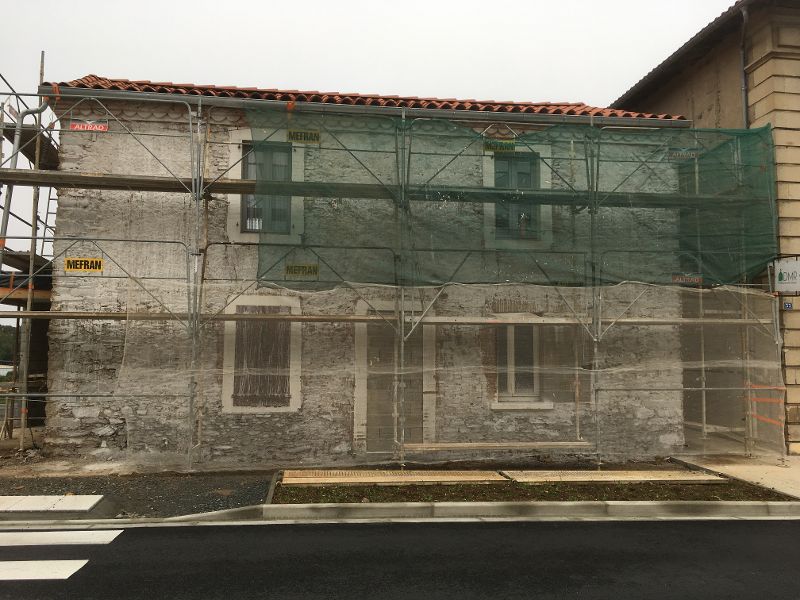

L'enduit des façades du bâtiment existant a été retiré.
Apparaissent des murs en pierres et en terre, ainsi qu'au niveau du pignon 2 losanges venant agrémenter le dessus de la fenêtre en demi-cercle récemment créée.
Semaines du 16 septembre au 20 octobre
La toiture et couverture de la partie existante ont été réalisées.

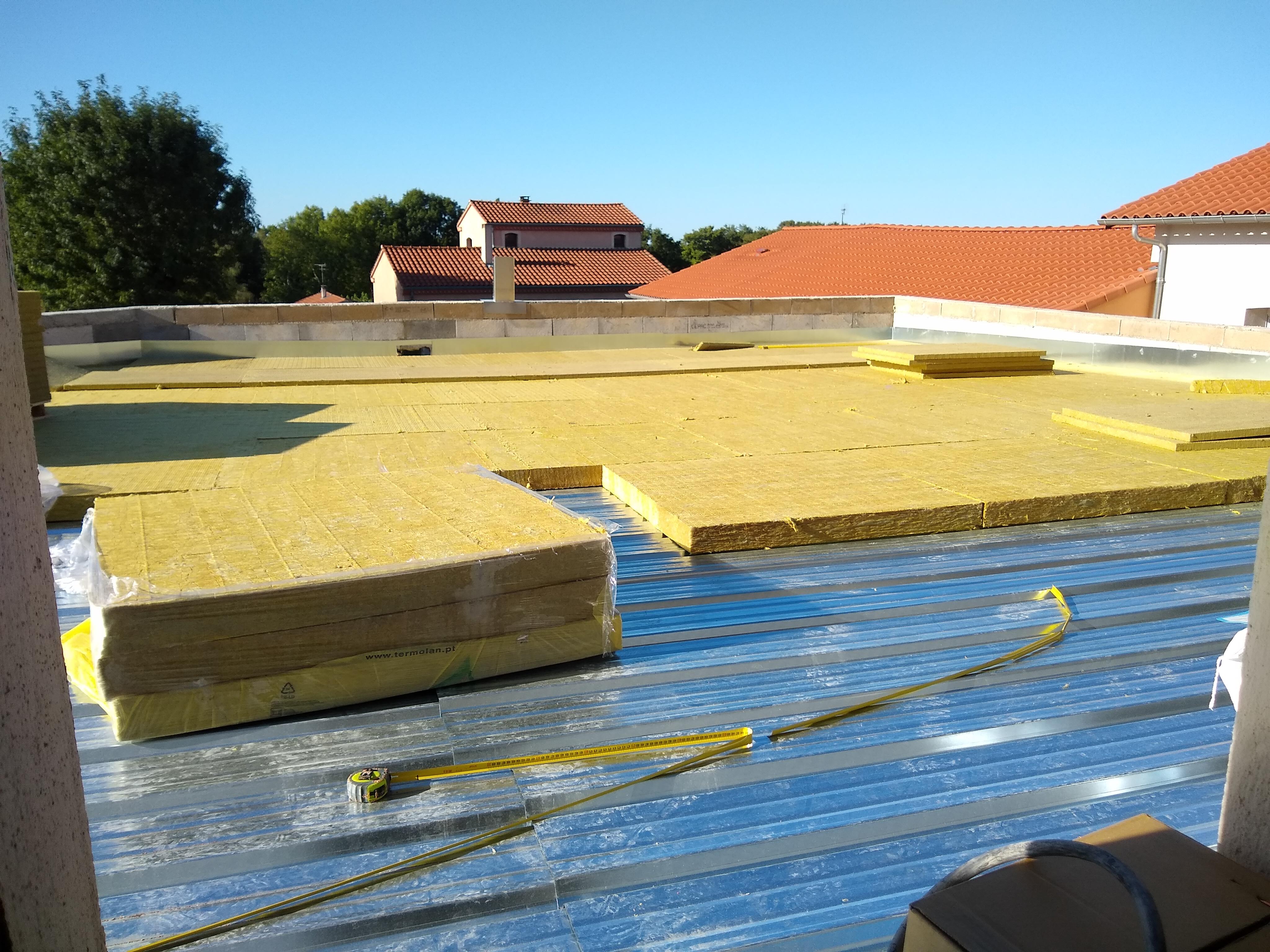

L'ossature de couverture de la partie extension est également terminée, de même de l'étanchéité.

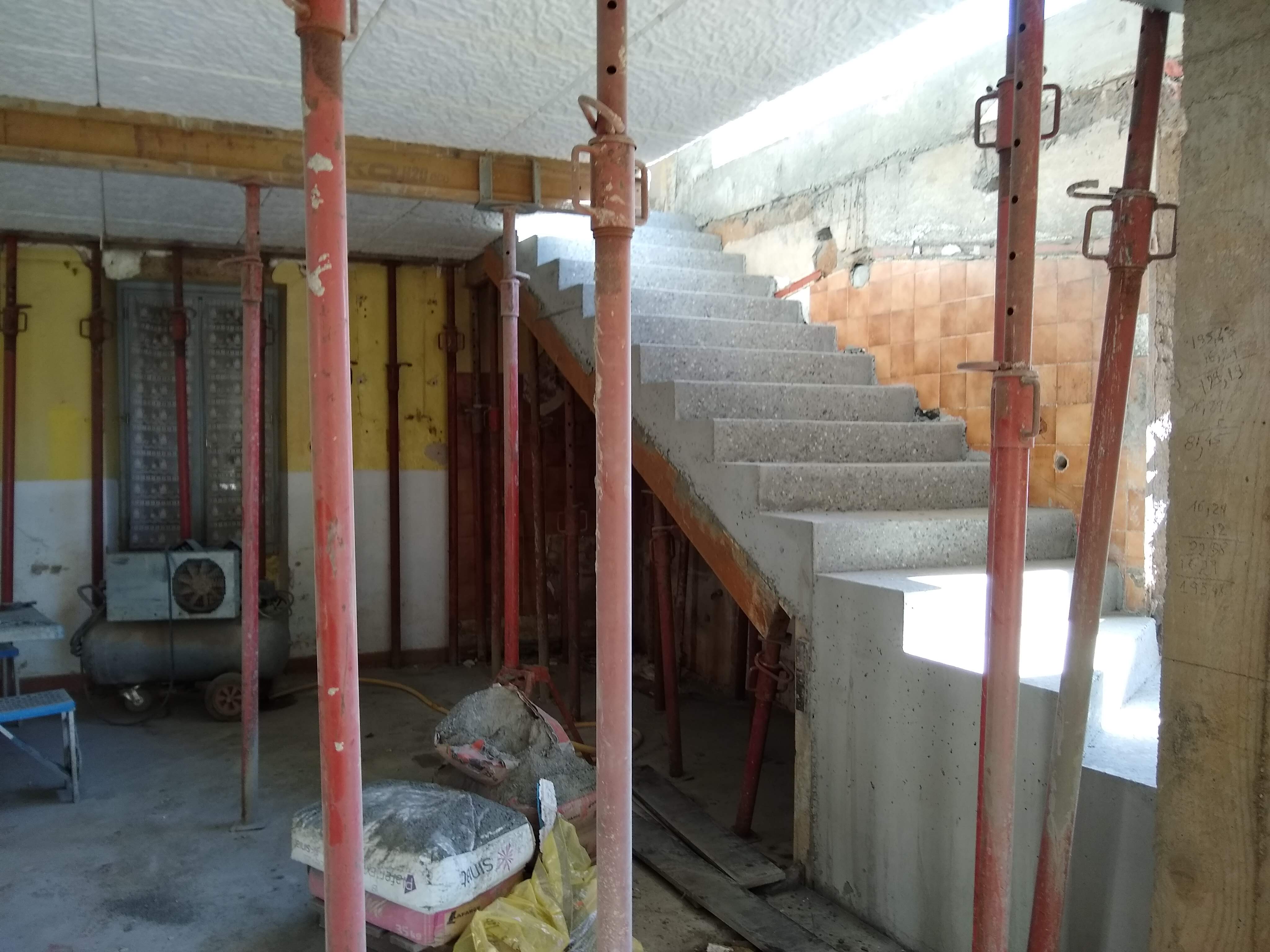

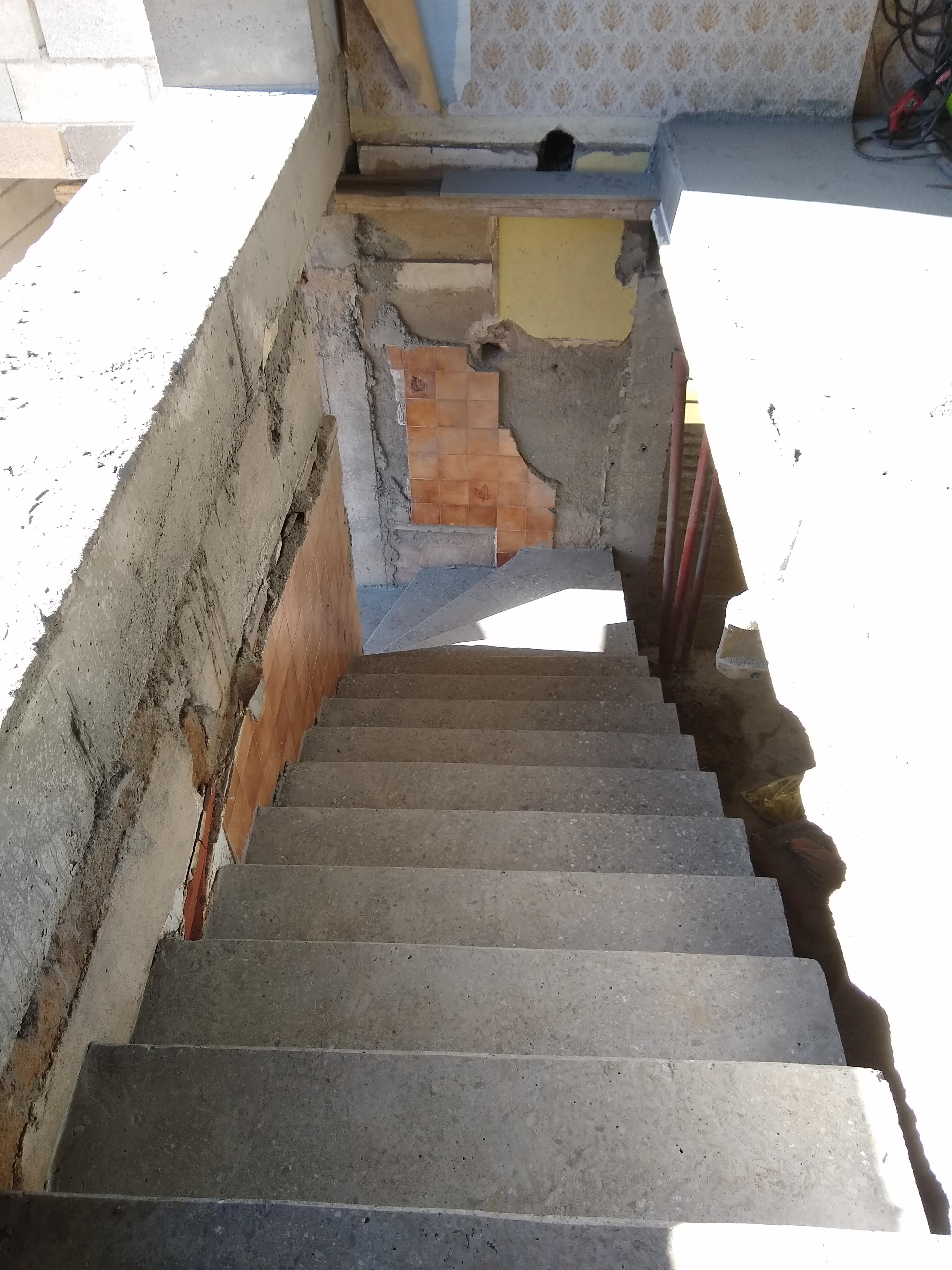

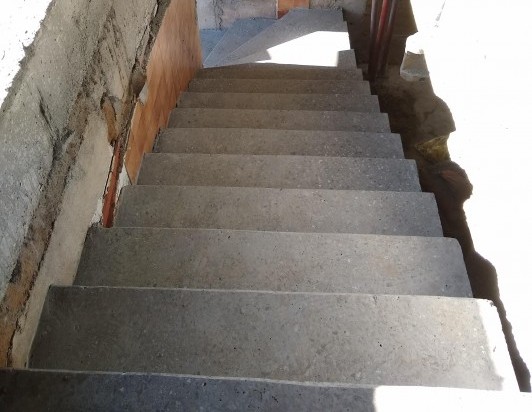

Le nouveau plancher béton de l'étage a été posé et l'escalier béton coulées.
Les ouvertures des fenêtres de façade ont été transformées.

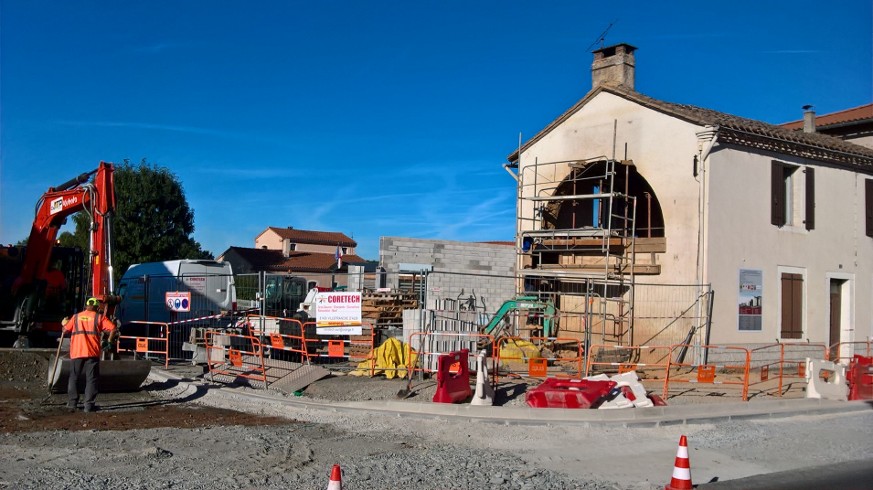

Enfin le piquage desfaçades extérieures est intervenu du 15 au 18 octobr, préalablement à la réalisation d'un nouvel enduit.
Sont à venir :
Pose des châssis et fenêtres : semaine du 21 octobre
Démarrage de la plâtrerie : 28 octobre
Intervention électricité et plomberie : dès le 28 octobre

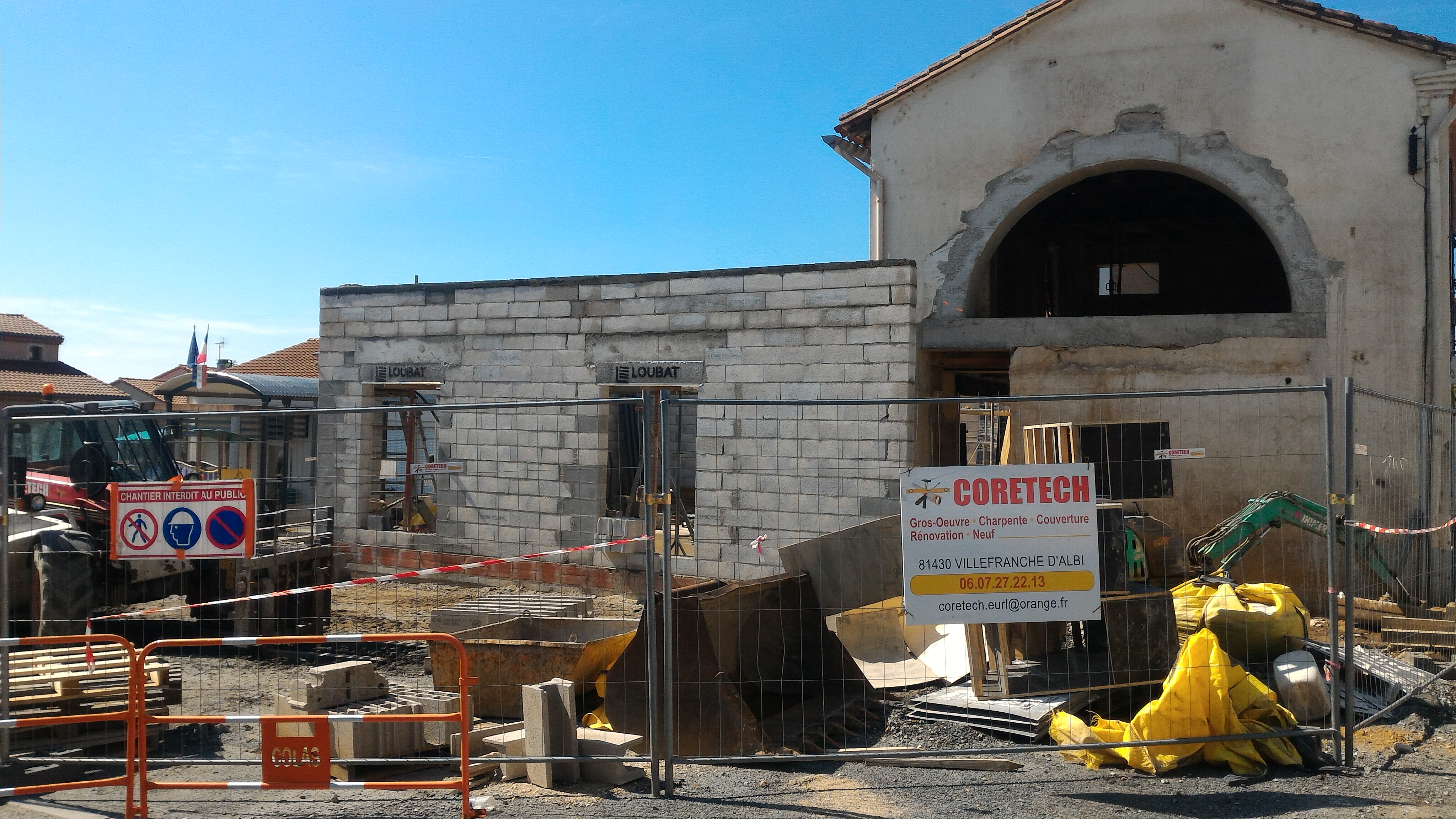

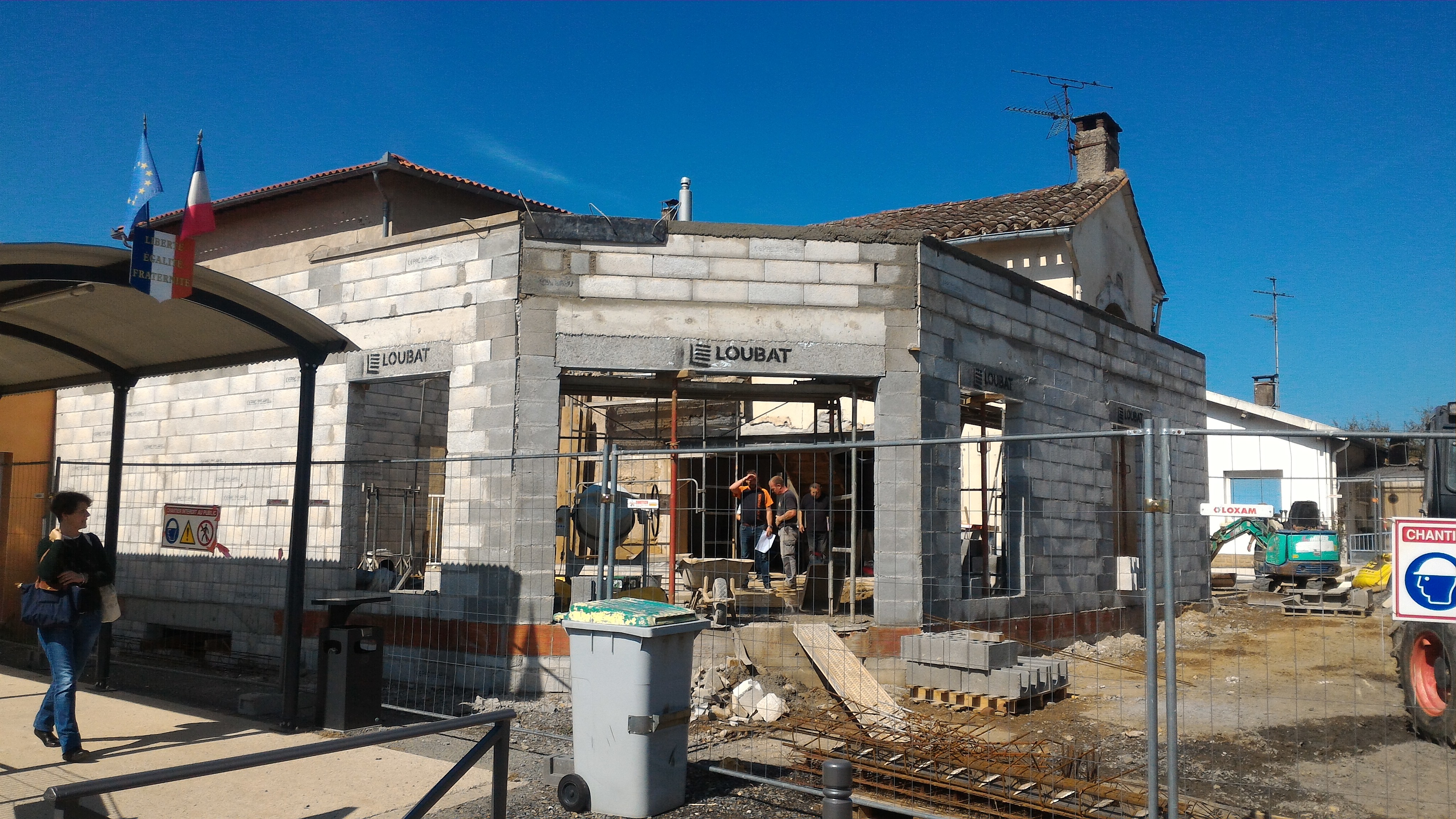

Du 19 août au 13 septembre

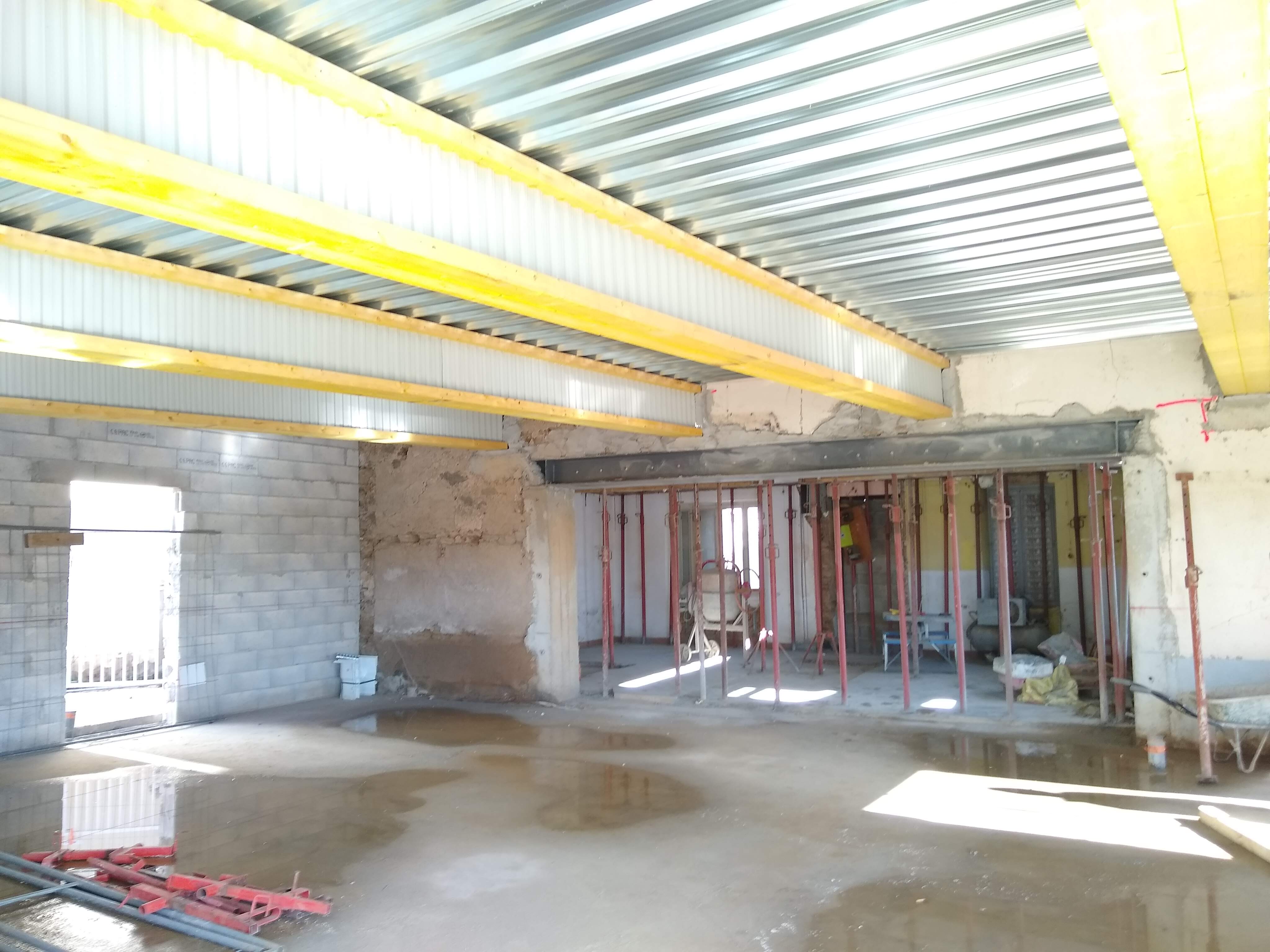

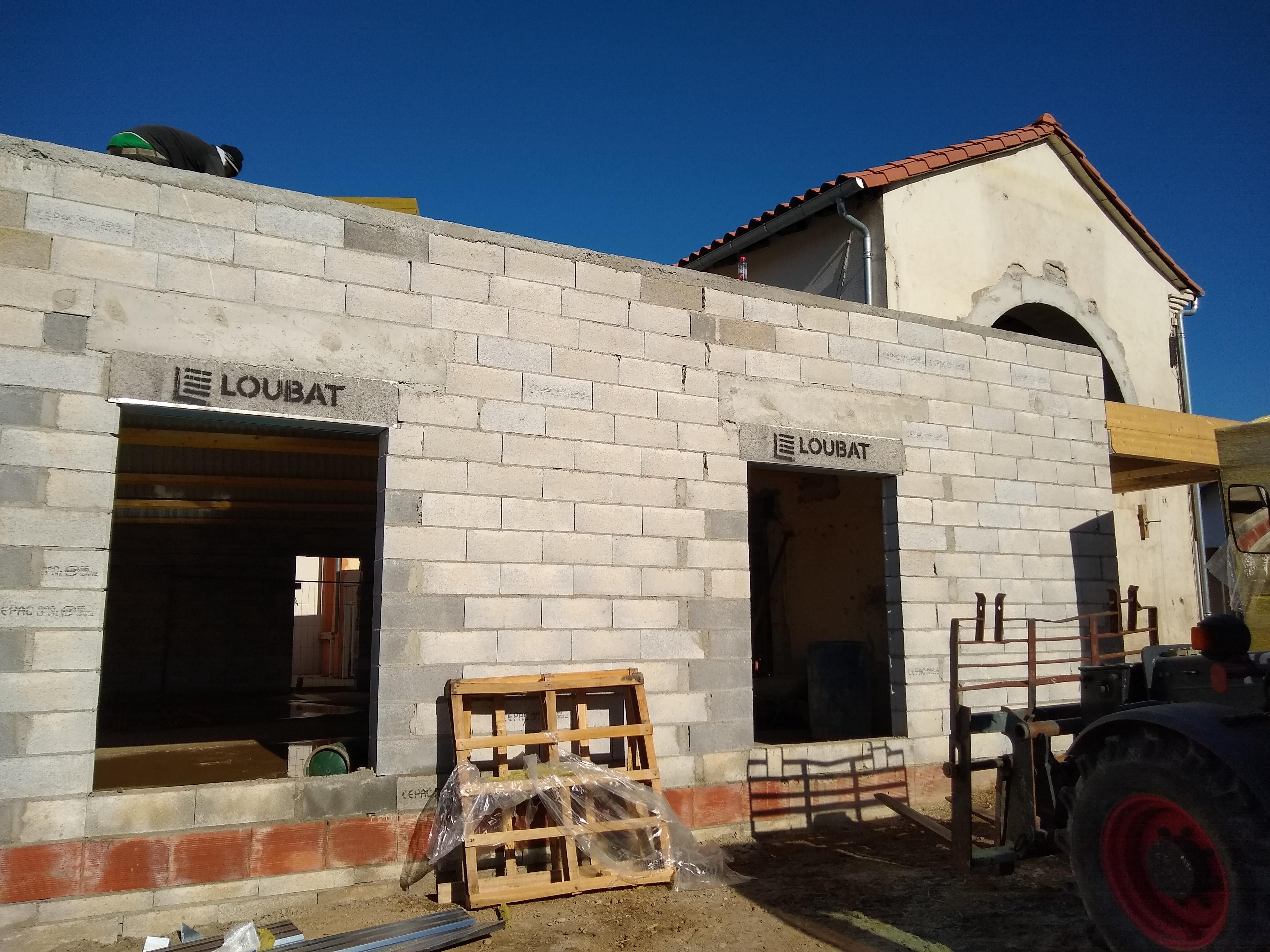

La dalle et les élévations de l’extension ont été réalisées.

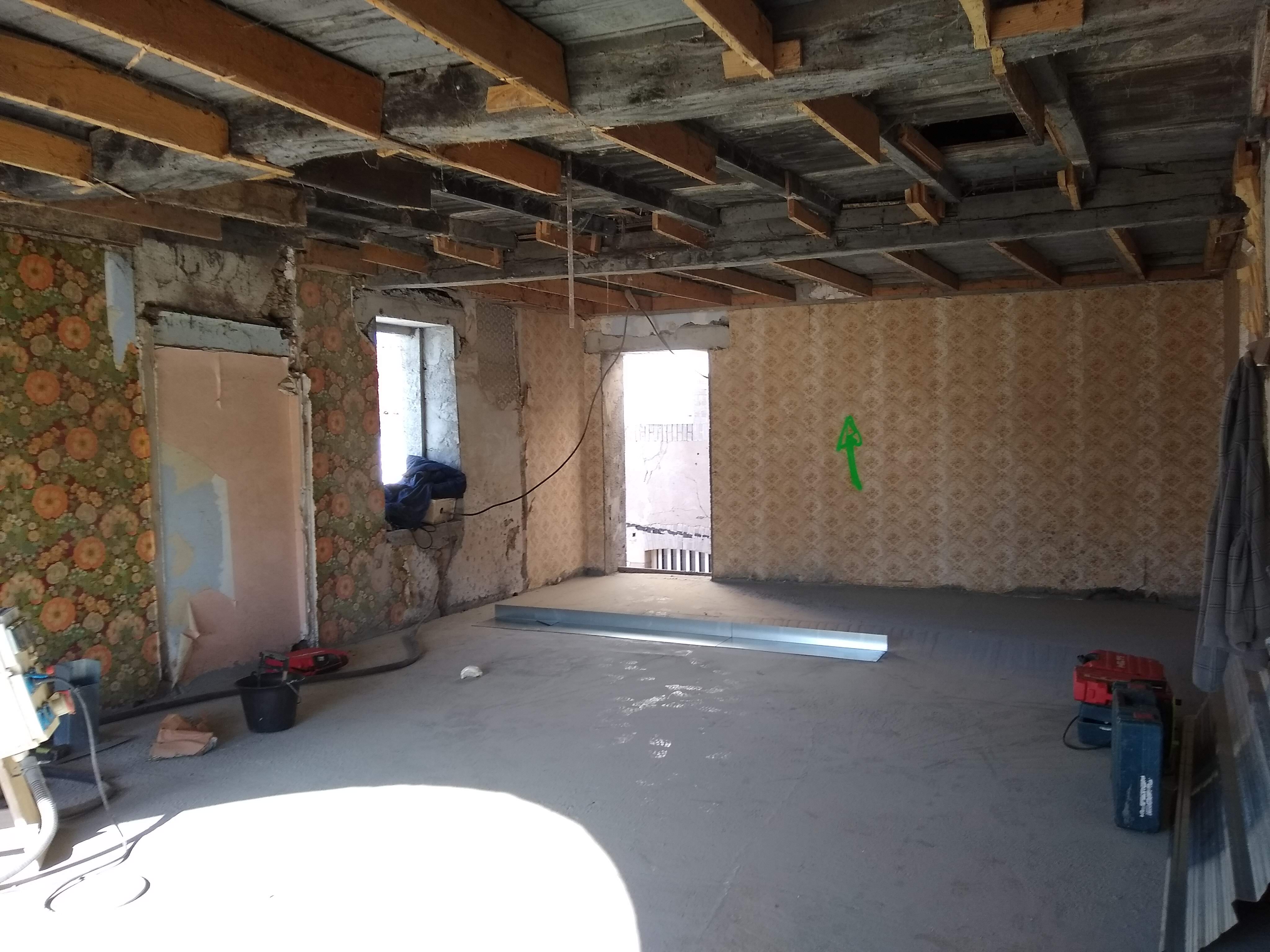

Les ouvertures de refend et au niveau du pignon ont été exécutées, de même que les démolitions intérieures.
L'ouverture de la fenêtre en pignon à l’étage est en cours de finition et la fenêtre du rez-de chaussée en cours de transformation.
Les travaux vont se poursuivre par la démolition des deux souches de cheminée et la préparation des réservations pour le charpentier.

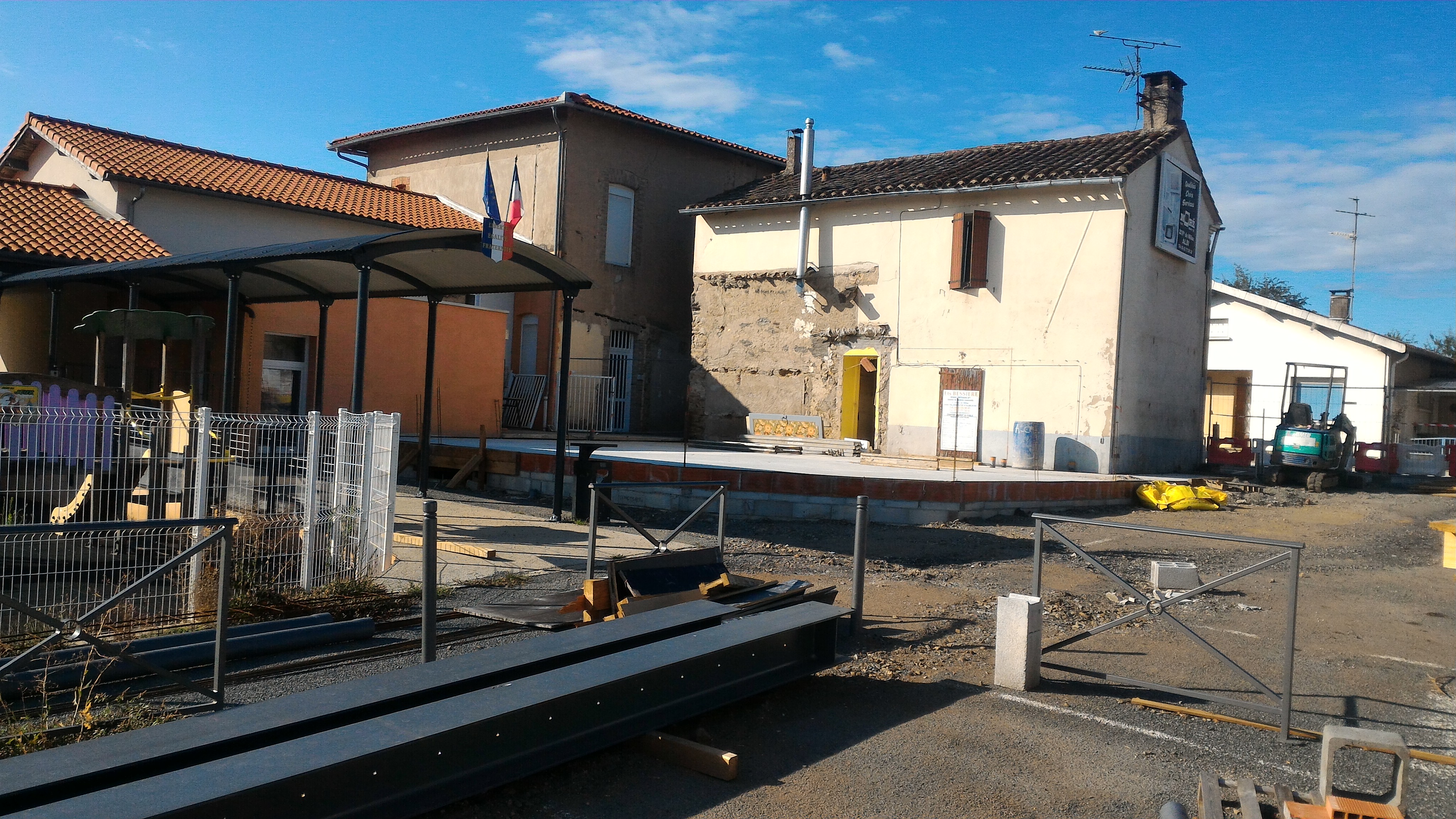

Du 15 juillet au 15 août 2019
Après désamiantage des locaux existants, le réseau d'eau potable a été dévoyé pour permettre la réalisation de l'entrée sur le côté du bâtiment.

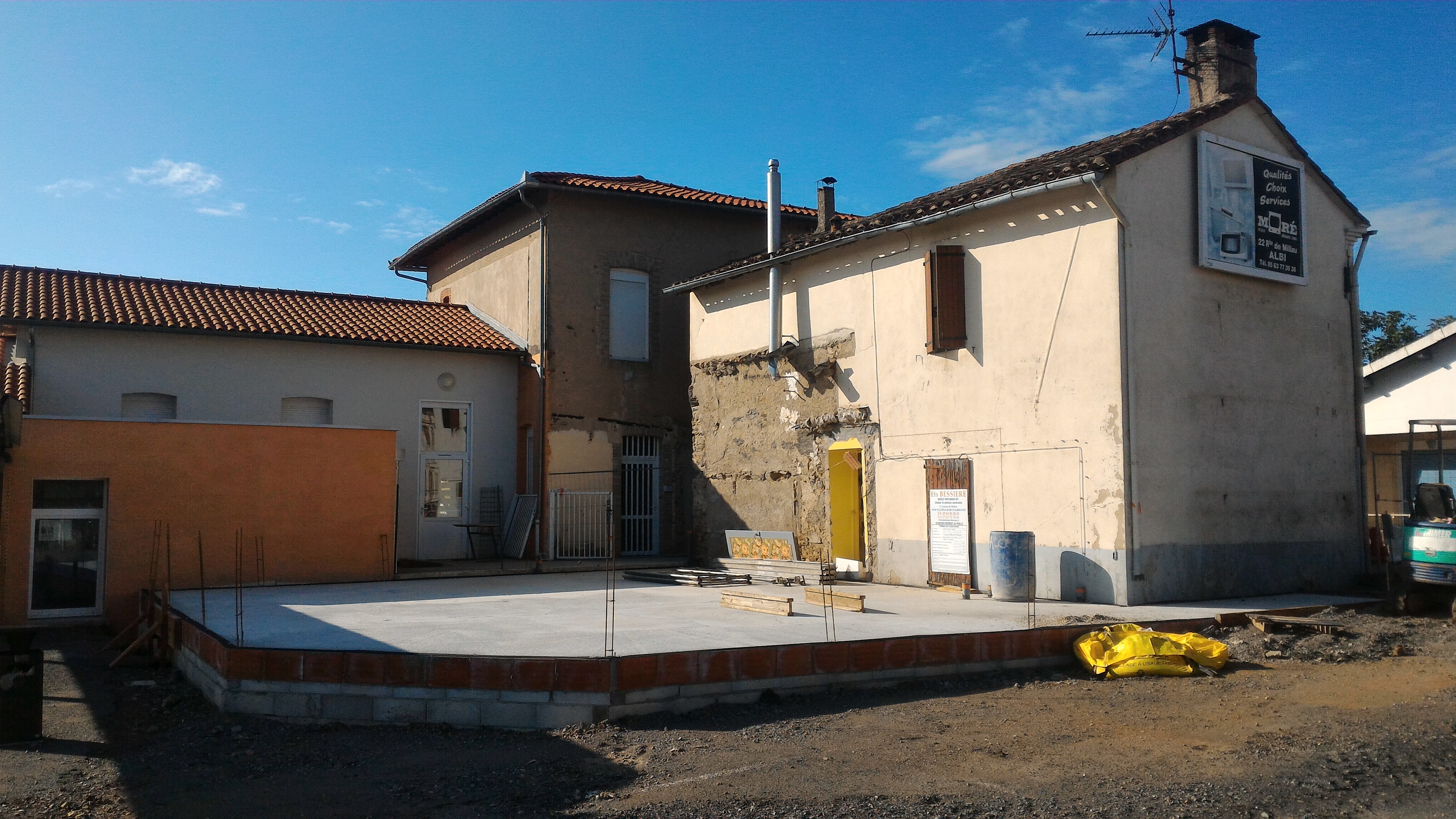

Après réalisation des terrassements et des empierrements, la dalle d'extension du bâtiment et de l'entrée a été coulée.
Le 9 août étaient livrées les IPN destinées à soutenir le mur existant au moment de la création de l'ouverture principale de la façade sud.
